بتونه کاری کناف یکی از مهمترین مراحل اجرای دیوار و سقف کناف است که تأثیر مستقیمی بر کیفیت نهایی رنگآمیزی و زیبایی سطح دارد. اگر درزگیری و بتونه کاری بهدرستی انجام نشود، حتی بهترین رنگ نیز نمیتواند ترکها، درزها یا ناهمواریهای سطح را پنهان کند.
در این مقاله با مراحل اصولی بتونه کاری کناف، ابزارهای موردنیاز، نکات فنی و اشتباهات رایج آشنا میشوید تا بتوانید نتیجهای حرفهای و بادوام داشته باشید.
بتونه کاری کناف چیست؟
بتونه کاری یا درزگیری کناف فرآیندی است که در آن محل اتصال صفحات کناف، جای پیچها و سایر نواقص سطح با استفاده از بتونه مخصوص و نوار درزگیر پوشانده میشود. هدف از این مرحله ایجاد سطحی کاملاً صاف، یکنواخت و آماده برای رنگآمیزی یا اجرای پوشش نهایی است.
اجرای صحیح این مرحله علاوه بر زیبایی، از ایجاد ترکهای سطحی در آینده نیز جلوگیری میکند.

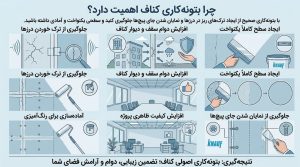

چرا بتونه کاری کناف اهمیت دارد؟
در طول زمان و بر اثر تغییرات دما، رطوبت یا نشست ساختمان، امکان ایجاد ترکهای ریز در محل اتصال صفحات کناف وجود دارد. اگر درزگیری بهصورت اصولی انجام نشده باشد، این ترکها پس از رنگآمیزی کاملاً نمایان میشوند.
بتونه کاری صحیح مزایای زیر را به همراه دارد:
- جلوگیری از ترک خوردن درزها
- افزایش دوام سقف و دیوار کناف
- ایجاد سطح کاملاً یکنواخت
- آمادهسازی برای رنگآمیزی
- افزایش کیفیت ظاهری پروژه
- جلوگیری از نمایان شدن جای پیچها
ابزار موردنیاز برای بتونه کاری کناف
برای اجرای صحیح این مرحله معمولاً از تجهیزات زیر استفاده میشود:
- بتونه مخصوص درزگیری کناف
- نوار درزگیر کاغذی یا فایبرگلاس
- کاردک درزگیری
- ماله استیل
- سینی بتونه
- سمباده نرم
- کاتر یا موکتبر
- سنباده دستهدار
- دستمال یا برس برای تمیزکاری

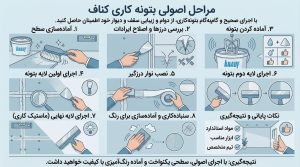

مراحل اصولی بتونه کاری کناف
۱. آمادهسازی سطح
قبل از شروع، تمام گردوغبار، برادههای حاصل از برش، ذرات گچ و آلودگیها باید از سطح کناف پاک شوند.
تمیز بودن سطح باعث چسبندگی بهتر بتونه خواهد شد.
۲. بررسی درزها و اصلاح ایرادات
در این مرحله باید قسمتهای آسیبدیده یا لبههای نامنظم صفحات اصلاح شوند.
در صورت نیاز، لبهها با کاتر آماده میشوند تا بتونه بهخوبی در محل قرار گیرد.
۳. آماده کردن بتونه
پودر بتونه را مطابق دستورالعمل کارخانه با مقدار مناسب آب مخلوط کنید.
بتونه باید کاملاً یکنواخت، بدون گلوله و دارای غلظت مناسب باشد.
۴. اجرای اولین لایه بتونه
با استفاده از کاردک، یک لایه نازک از بتونه داخل درزها اجرا کنید.
در این مرحله تنها هدف پر کردن فضای خالی بین صفحات است.
۵. نصب نوار درزگیر
پس از اجرای لایه اول، نوار درزگیر روی محل اتصال صفحات قرار میگیرد.
سپس با کاردک روی نوار فشار وارد میشود تا کاملاً داخل بتونه قرار گیرد و هوای اضافی خارج شود.
۶. اجرای لایه دوم بتونه
پس از خشک شدن لایه اول، مجدداً بتونه روی نوار اجرا میشود تا اختلاف سطح از بین برود.
در این مرحله باید از ایجاد موج یا برآمدگی جلوگیری شود.
۷. اجرای لایه نهایی (ماستیک کاری)
در آخرین مرحله، سطح با استفاده از ماله پهن کاملاً صاف میشود.
این مرحله که با نام ماستیک کاری نیز شناخته میشود، سطح را برای رنگآمیزی آماده میکند.
۸. سنبادهکاری و آمادهسازی برای رنگ
پس از خشک شدن کامل بتونه، سطح با سمباده نرم پرداخت میشود تا هرگونه ناهمواری از بین برود.
در نهایت سطح آماده اجرای پرایمر و رنگ خواهد بود.
اشتباهات رایج در بتونه کاری کناف
برخی اشتباهات باعث ترک خوردن یا کاهش کیفیت نهایی میشوند، از جمله:
- تمیز نکردن سطح قبل از اجرا
- استفاده از بتونه بیش از حد رقیق یا غلیظ
- حذف نوار درزگیر
- اجرای لایه ضخیم بتونه
- سنبادهکاری قبل از خشک شدن کامل
- استفاده از ابزار نامناسب
آیا بتونه کاری کناف بدون نوار درزگیر امکانپذیر است؟
خیر. در اغلب پروژههای استاندارد، استفاده از نوار درزگیر کناف ضروری است؛ زیرا این نوار با تقویت محل اتصال صفحات، از ایجاد ترکهای سطحی جلوگیری کرده و استحکام درزها را بهطور قابلتوجهی افزایش میدهد. حذف نوار درزگیر ممکن است در کوتاهمدت مشکلی ایجاد نکند، اما در بلندمدت احتمال ترکخوردگی، جدا شدن بتونه و کاهش کیفیت نهایی سطح را افزایش خواهد داد. به همین دلیل، در اجرای اصولی کناف همواره توصیه میشود از نوار درزگیر استاندارد متناسب با نوع پروژه استفاده شود.
بعد از بتونه کاری چه مراحلی انجام میشود؟
پس از اتمام بتونه کاری و خشک شدن کامل سطح، نوبت به آمادهسازی نهایی برای اجرای پوشش نهایی میرسد. این مراحل نقش مهمی در کیفیت و ماندگاری رنگ دارند و باید با دقت انجام شوند.
- سنبادهکاری: سطح بتونهکاری شده با استفاده از سمباده نرم صاف و یکنواخت میشود تا هرگونه ناهمواری، موج یا آثار کاردک از بین برود.
- اجرای پرایمر: پس از تمیز کردن گرد و غبار، یک لایه پرایمر روی سطح اجرا میشود تا چسبندگی رنگ افزایش یافته و جذب رنگ در تمام نقاط یکنواخت شود.
- رنگآمیزی: بعد از خشک شدن پرایمر، رنگ نهایی با توجه به نوع فضا و سلیقه کارفرما اجرا میشود. کیفیت بتونهکاری در این مرحله تأثیر مستقیمی بر زیبایی و یکدست بودن رنگ خواهد داشت.
- نصب تجهیزات نهایی: پس از اتمام رنگآمیزی، تجهیزات نهایی مانند چراغهای توکار، دریچههای تأسیسات، هواکش، سنسورها و سایر متعلقات سقف یا دیوار نصب میشوند تا پروژه آماده بهرهبرداری باشد.
سوالات متداول
بهترین بتونه برای کناف چیست؟
بهترین گزینه، بتونههای مخصوص سیستمهای کناف است که توسط تولیدکنندگان معتبر و متناسب با استانداردهای اجرای کناف تولید میشوند. استفاده از بتونه باکیفیت، چسبندگی بهتر، کاهش احتمال ترکخوردگی و ایجاد سطحی صاف و یکنواخت را تضمین میکند.
چند مرحله بتونه کاری لازم است؟
در اغلب پروژهها، بتونه کاری در دو تا سه مرحله انجام میشود. اجرای لایههای نازک و اصولی، همراه با سنبادهکاری بین مراحل، باعث ایجاد سطحی کاملاً صاف و آماده برای رنگآمیزی خواهد شد.
چه مدت بعد از بتونه کاری میتوان رنگ کرد؟
پس از خشک شدن کامل بتونه و انجام سنبادهکاری، سطح آماده اجرای پرایمر و سپس رنگآمیزی است. زمان خشک شدن بتونه به عواملی مانند نوع محصول، دمای محیط، میزان رطوبت و ضخامت لایه اجراشده بستگی دارد؛ بنابراین بهتر است پیش از رنگآمیزی، از خشک شدن کامل سطح اطمینان حاصل کنید.
اجرای اصولی بتونه کاری کناف را به متخصصان بسپارید
بتونه کاری و درزگیری صحیح، مهمترین عامل در ایجاد سطحی صاف، بدون ترک و آماده رنگآمیزی است. اگر قصد اجرای سقف یا دیوار کناف را دارید یا برای ترمیم و بازسازی کناف به راهنمایی نیاز دارید، کارشناسان ما آماده ارائه مشاوره تخصصی و رایگان هستند.
📞 برای دریافت مشاوره تلفنی، بررسی پروژه و استعلام هزینه اجرا با ما تماس بگیرید.
💬 همچنین میتوانید از طریق واتساپ تصاویر پروژه خود را ارسال کنید تا کارشناسان ما در کوتاهترین زمان، مناسبترین راهکار اجرایی و برآورد اولیه هزینه را در اختیار شما قرار دهند.
